預制型塑膠跑道是工廠加工成型的,一般尺寸為1.22m*20m。包裝成卷,基本上是一條跑道寬,塑膠跑道卷材與瀝青混凝土基層,相互間是靠膠粘劑粘結牢固而成。
預制型塑膠跑道施工工藝:
先要檢查基層質量,特使是平整度,加厚區及瀝青混凝土表面有無松散現象,制定方案采取補救措施,如刮膩子、洗刨、填沙等。在基層處理后,放出場地比賽跑道線,各項比賽加厚區位置。

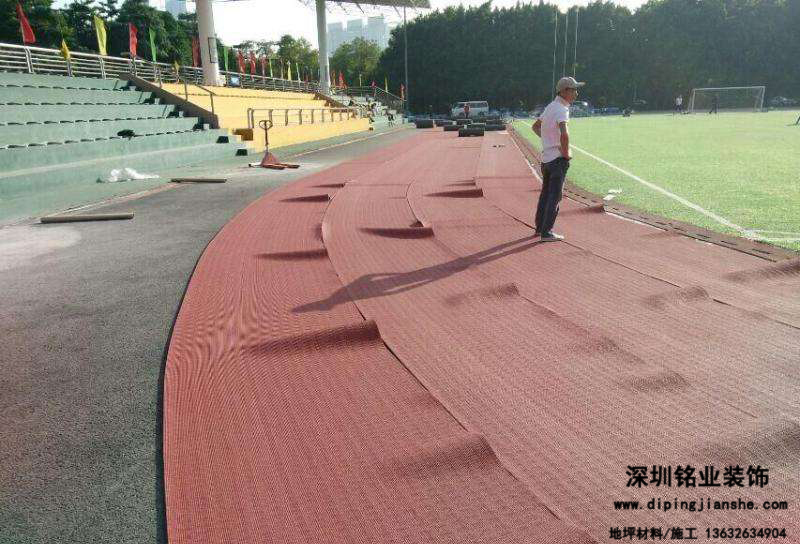

塑膠卷材鋪裝應自第一跑道的直線段開始,在鋪裝卷材范圍內,先刷膠粘劑,隨著展開卷材,要輕展卷材,放平穩,然后用人工輕型小碾,碾壓一遍,碾重200kg-500kg,碾壓后在卷材周邊放重物,靜壓實,重物由混凝土砌塊或耐火磚等代替,如用耐火磚,可每兩塊為一組,間隔100cm為一點的放,每塊卷材的接頭縫不少于3點。
塑膠卷材的接頭處要用直線尺測量,畫出垂直與跑道線的橫線,用裁切刀裁直,相接兩卷材要間要刷膠粘劑,不能直接對接,防止卷材由于工廠加工時,出現不垂直的現象,造成接縫偏歪或開裂。
整個預制型塑膠跑道鋪裝順序是:先加厚區鋪裝,再第一跑道鋪裝,第二跑道鋪裝,如果施工條件好,施工力量足,第一跑道與第二跑道之間相距二卷材距離,直到全場鋪裝后,再鋪裝兩個半圓區。
預制型塑膠跑道質量要求
1、外觀:卷材面層顏色一致,各項比賽的道線,點位線顏色均勻一致,清晰、鮮艷、無明顯的虛、淺現象;
2、劃線尺寸準確、直線不曲、曲線部位不應直,更無折線。
3、接縫處平順,無明顯高低差現象
4、表面無空鼓現象,接縫粘結牢固,無脫膠現象
基層不平整如何處理?
預制型塑膠跑道對基層要求比較嚴格,如果平整度保證不了,那鋪裝的基層,不但不能保證達到質量標準,甚至由于基層的不平整導致塑膠卷材粘結不牢,還會出現局部空鼓、破壞等現象,為防止這一現象出現,施工前要對瀝青面層盡進行全面檢查和處理。
目前檢查的方法除了測量檢查外,還可用3mm直尺配合塞尺,全場檢測,隊友超標地段,用彩色畫筆畫出范圍,等待處理。也有由全場分段灑水的方法,在積水多的地方,以水印為幾號,用彩色筆掛出范圍,等待處理。
處理方法:一般采用刮膩子的方法,用化學膠粘劑摻兌水泥或者滑石粉,拌合成稀糊狀,運至現場,倒在帶有彩色標記的低洼股,用鐵末子刮平,待干固話后,約24小時,可用灑水在檢查一次,如有超標處。可在進行一次膩子找平法,如果檢測合格,就可以全場彈線了。
加厚區如何鋪裝?
加厚區施工布恩那個用其他材料代替橡膠顆粒來作加厚處理,使加厚區形成兩種不同性質的材料組成,如下面先用塑膠攤鋪一薄層,在巡航面再鋪13mm橡膠卷材等。
注意事項:
預制型塑膠跑道鋪裝后嚴禁行人、車輛等在上面行走或者作業,氣溫較好的季節,如平均氣溫25攝氏度以上時,靜壓重物,可在48小時后拿離現場。
卷材面層體育場地的使用,最好不要重復使用第一跑道,一般練習時,可以使用第二跑道、第三跑道。同時起跑練習也應盡量避開在100m、110m的起跑線位置上,防止由于跑鞋的釘將起跑將起跑線附近踩蹬壞了,影響正式比賽時使用。
塑膠卷材嚴禁機動車行駛,保養場地車輛,也要用情形車輛;
