人行道透水混凝土專項施工方案
一、工程概況
由于透水混凝土具有良好的透水性能,在雨天可以通過其連通的孔隙將雨水回流到地下,因此常作為人行道面的鋪裝材料。本文采用正交試驗法進行設計分析試驗,設置了水泥劑量、水灰比和級配3個因素,對透水混凝土的抗壓強度和孔隙 率進行測試,文章分析了3個因素對混凝土物理、力學性能的影響,從而得出適合于人行道透水混凝土的配合比方案。
二、材料的組成
1、透水混凝土由透水混凝土專用膠結劑、碎石、水組成。
(1)透水混凝土專用膠結劑,是以高強度等級的硅酸鹽水泥為基料,配以多種助劑增加強度與粘結力組成的粉狀料,并可按用戶要求加入無機耐候顏料,使其和碎石、水按一定比例混合后,組成不同的透水混凝土面層。
(2)碎石: 透水混凝土用的碎石應具有技術要求,采用二級品標準的高石,
碎石的物理性能要求:
指標名稱 指標
壓碎指標( %) <15
針片狀顆粒含量(%) <15
含泥量(%) <1
表觀密度(kg/m3) >2500
緊裝堆積密度(kg/m3) 1350
空隙率(%) <47
碎石顆粒也有一定的要求,按其顆粒大小范圍分1#、2#、3#三號。
1# = 2.4~4.75(mm)
2# = 4.75~9.5(mm)
3# = 9.6~13.2(mm)
碎石是透水混凝土的主要材料之一,其質量必須要控制好。
3)水:普通自來水即可用。一般末經過濾的混濁的地下水或使用過的不潔水,不能利用。
2、三種原材料在施工過程中配合比: 要施工出高質量、高標準的透水混凝土地面,在原材料固定的條件下,嚴格控制以上三種原材料的配比,是施工中的重要關鍵,在施工現場負責人必須嚴格控制比例。
透水混凝土配合比(按質量計):水:水泥:膠結劑:碎石=113:310:100:1520
三、透水混凝土的要求
1、用于人行道20cm 厚C20透水水泥混凝土基層。
2、為確保路體結構層具有足夠的整體強度和透水性,表面層下需有透水基層和較好保水性的墊層。
基層要求:在素土層夯實層上,配用的基層材料,應有適當的強度外,須有較好的透水性,采用級配砂礫或級配碎石等。采用級配碎石時,碎石的最大粒徑應小于0.7倍的基層厚度,且不超過50mm。
四、透水混凝土的施工
1.施工前的準備:
施工前應做好組織、物質、技術等三大準備。
組織準備:建立健全的施工項目組織機構的人員設臵,配備技術素質高的專業施工隊伍。
現場物質準備:施工時需配備滿足施工進度的一定量材料(膠結料、水泥需要有防水措施)。故需設臵工程材料堆放場地、人員住宿、所需的水電供應;攪拌機械的設臵場地等一系列的準備工作。(攪拌機最佳設臵方案是施工現場的中段,因透水混凝土是屬干料性質的混凝土,其初凝快,要保證運輸時間盡量短)
技術準備:了解分析工程項目的特點、進度要求,了解施工的客觀條件,根據設計要求合理布臵施工力量,制定詳細的施工方案為工程順利完成做好技術上的準備工作。
2.施工:
在準備工作充分的基礎上,人員設備方可進場施工。
立模:本工程可使用已經施工完成的磚砌路牙石為模。
攪拌:透水混凝土不得采用人工攪拌,采用普通混凝土攪拌機械進行攪拌,攪拌時按照物料的規定比例及投料順序將物料投入攪拌機,先將膠結料和碎石攪拌約30秒后,使其初步混合,再將規定量的水分2-3次加入繼續進行攪拌約15-20分鐘。視攪拌均勻程度,可適當延長機械攪拌的時間。
注意事項:施工現場須專人負責物料的配比。 嚴格控制水灰比,即控制水的加入量,水分2-3次加入,不允許一次性加入。 為使物料攪拌均勻,適當延長機械攪拌時間。
運輸:透水混凝土屬于干性混凝土料,其初凝快,一般根據氣候條件控制混合物的運輸時間,運輸一般控制在20分鐘以內,運輸過程中不要停留,翻斗車必須平穩。
攤鋪澆筑成型:透水混凝土屬于干性混凝土料,其初凝快,攤鋪必須及時。對于人行道路面,大面積施工采用分塊隔倉方式進行攤鋪,其松鋪系數為1.1。將混合物均勻攤鋪在工作面上,用滾筒壓實、抹平,表面不能有明水。基層厚度超過20公分的要使用平板振動器振平壓實。
3.養護:
透水混凝土與水泥混凝土屬性類似,因此攤鋪結束后,經檢驗標高平整度均達到要求后,宜立即覆蓋塑料薄膜,保持水分。澆筑后一天開始灑水養生,高溫時八小時后開始養護,每天不得少于兩次,濕養護時間不少于七天。
4.面層密封工藝涂覆封閉劑:
待表面混凝土成型干燥后,噴涂封閉劑,增強耐久性和美觀性,防止時間過長會使透水混凝土空隙受污而堵塞空隙。
五、注意事項:
(1)施工現場須專人負責物料的配比。
(2)嚴格控制水灰比,即控制水的加入量,水在攪拌中分2-3次加入,不允許一次性加入。
(3)為使物料攪拌均勻,適當延長機械攪拌時間,但不宜過長。
(4)透水混凝土屬干性混凝土料,其初凝快,一般根據氣候條件控制混合物的運輸時間,運輸一般控制在10分鐘以內,運輸過程中不要停留,手推車必須平穩。
(5)透水混凝土屬干性混凝土料,其初凝快,攤鋪必須及時。對于人行道面,大面積施工采用分塊隔倉方式進行攤鋪物料,其松鋪系數為1.1。將混合物均勻攤鋪在工作面上,用括尺找準平整度和控制一定的泛水度,然而平板振動器(厚度厚的用平板振動器)或人工搗實。搗實不宜采用高頻振動器,。最后用抹合拍平。抹合不能有明水。

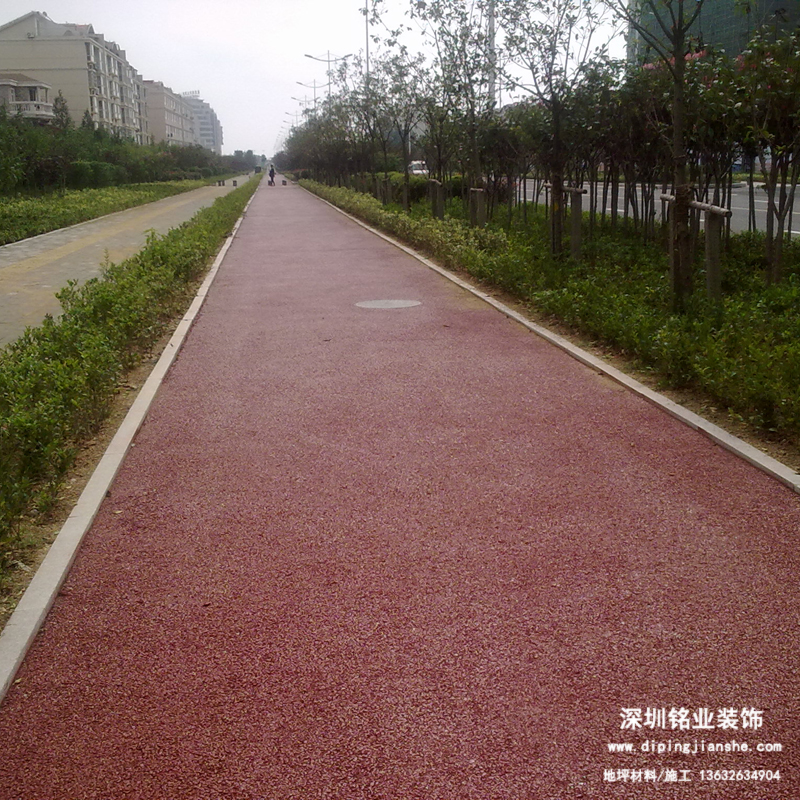

六:效果展示
