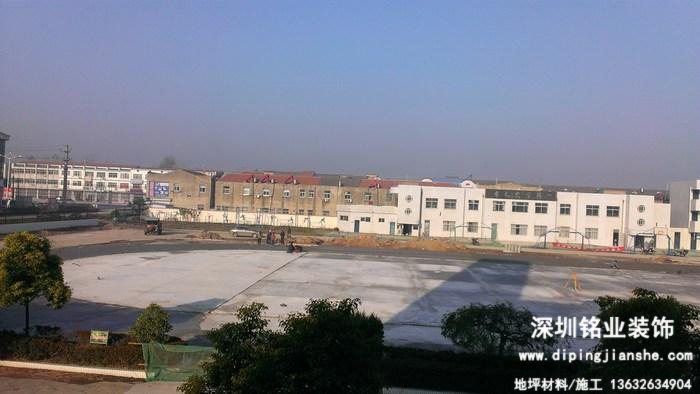

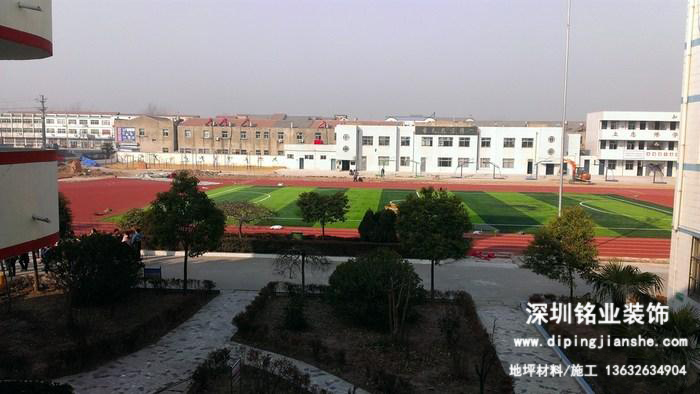

為確保塑膠跑道施工的工程質量,監理人員要對整個塑膠跑道建設過程全方位的質量監督,質量控制和質量檢查。具體的說,應從土方開挖壓實、墊層攤鋪壓實、混凝土澆筑或瀝清混凝土攤鋪等,整個建設過程進行重點監控。
1.土方開挖壓實

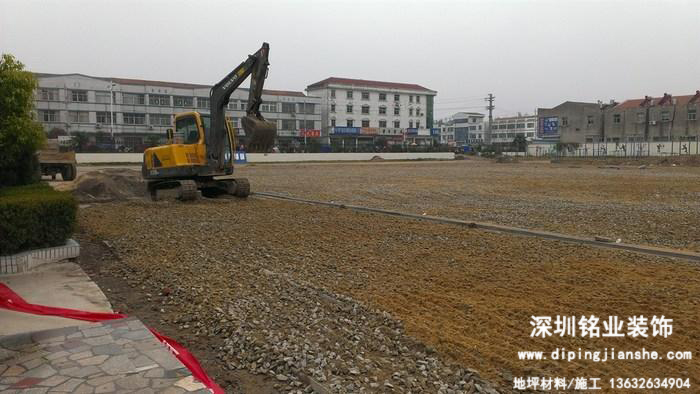

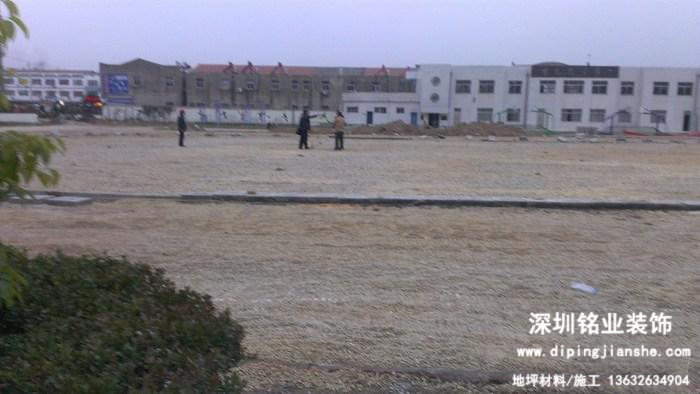

土方開挖是基礎施工的第一道工序,無論是新建場地還是改建翻建場地,均應準確測定設置的零點高程,一般以塑膠跑道內邊圈繞全場的排水溝蓋板頂面加上塑膠攤鋪厚度為零點,測算下挖深度,同時還應通過試驗留足機械在素土碾壓后的壓縮系數<視土質情況,一般控制在5—8era)。對施工單位申報的測量記錄,抽取不少于30%代表陛的測點進行復測。土基層應按設計標高整平,土內的雜物,有機質必須清除干凈。采用12—20噸壓路機(有條件地優選振動壓路機)在最佳含水率8—10%條件下,沿縱向從內邊沿向外沿方向進行碾壓,行車速度控制在20—30m/rain,遵循“先輕后重、先靜壓后振動”的原則,一般碾壓五至八遍。實測與觀感指標為:密度應大于95%(每100m2取一檢測點,不少于5點);土層表面無輪跡印,不得出現松軟、橡皮、浮土等現象;縱斷高程允許偏差±2era,對在開挖面中出現的異常情況,應及時約請勘察,設計單位現場辦公,針對具體問題協商提出解決方法。
2.墊層攤鋪
塑膠跑道的基礎構造類似城市道路構造。雖然跑道的承載力不及市政道路,但塑膠面層對基礎平整度的要求比市政道路高得多。墊層具體要求是;

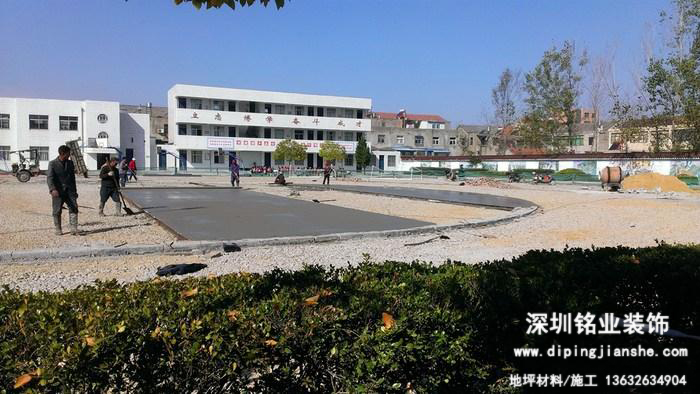

(1)基層:基礎層結構一般采用無機結合料穩定(即半剛性類型),其配合比設計應根據重型擊實標準試件或灌砂法試件篩分結果進行量化。各級配碎石應符合規格要求,拌和均勻,并保持一定濕度。在合理分布標高點的基礎上,用推土機推平,用12—20噸壓路機碾壓(同素土層壓實方法)。
(2)面層:面層結構一般采用二灰結石,對混合料的級配取定,一般按7d齡期的無側限抗壓強度試驗確定,其石灰的質量應符合GB/T1594。標準中規定的二級以上消石灰或生石灰技術要求,使用時必須充分消解;粉煤灰的質量應符合《用于水泥混凝土中的粉煤灰》GB/T1596標準中控制要求;采用的石料不得有泥土污染,并應符合規格要求,計量配置合理,拌和均勻,不得有灰,石子分離分層現象;鋪設時,隨鋪隨壓,不得隔日壓實,亦不得受雨淋。外觀質量要求:碾壓后,無明顯輪跡,無松動及波浪現象,無雜質,無石灰爆花;
(3)質量控制標準:墊層中基層與面層的允許偏差為:縱斷高程允許偏差士2cm,鋪設厚度允許偏差±2cm,寬度不得小于設計寬度,壓路機輪跡深度2
平整度和壓實度應符合《公路路面施工技術規范》(JTJ0347)規定。采用半剛性無機結合料穩定類的基礎結構層,墊層完成后必須養護不少于7天,方可進行下道工序施工。

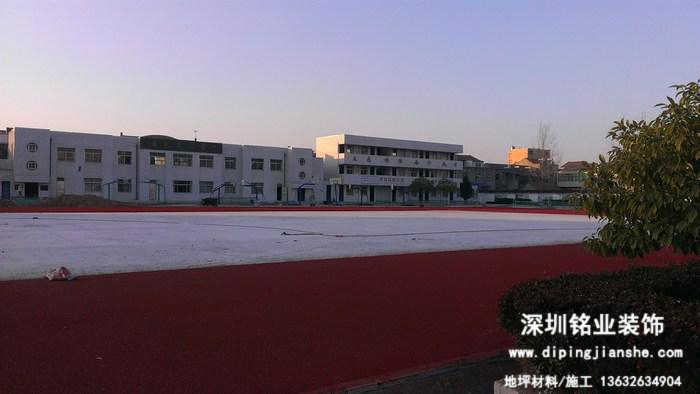

3、面層噴涂

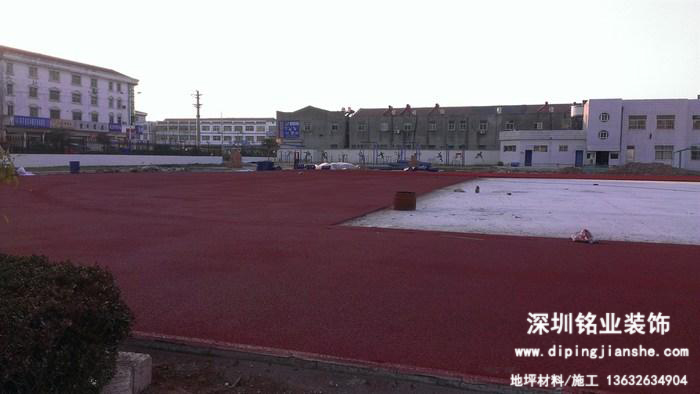

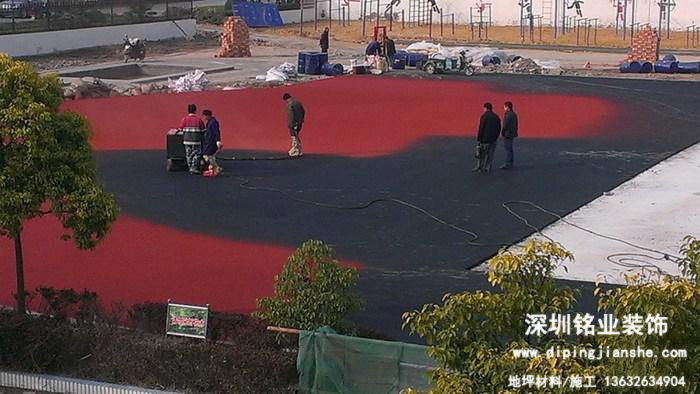

面層噴涂是塑膠跑道面層施工的一種依靠機械動力成型的方法,工程進度快,表面粗糙很好,經使用后反應效果良好,由于表面沒有揚撒橡膠顆粒,所以能客服揚撒橡膠顆粒帶來的一些缺點。這種成型法,適用與多層作業時在最后一層作業使用,它是采用空氣壓縮機為主要動力,配有膠管和噴嘴,將調合好的面層材料,通過膠管儲膠容器噴嘴直接噴涂在塑膠跑道面層上,形成凹凸不平狀,待完全固化后,起到防滑,耐磨的效果,操作時要求噴嘴距面層約20-30cm,噴嘴與地面成45度角,一次噴擠成型,不能作第二次找補,所以要求操作細致,噴涂設備良好,每工作日作業后,要清洗設備,作業前要是通設備,作業寬度每次為一條跑道寬。比較先進的設備噴涂機,它是由動力帶動,可以行走的小型車,后側裝有多個噴嘴,車上帶有空氣壓縮泵、儲料斗,噴嘴有4-7個不等,空壓機約0.4平方,設備一律采用電動。

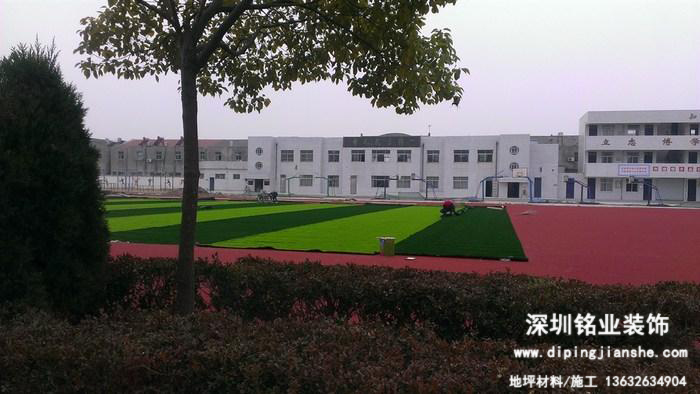

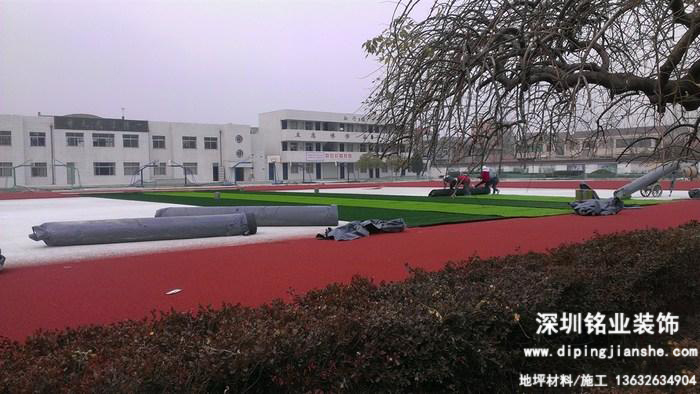

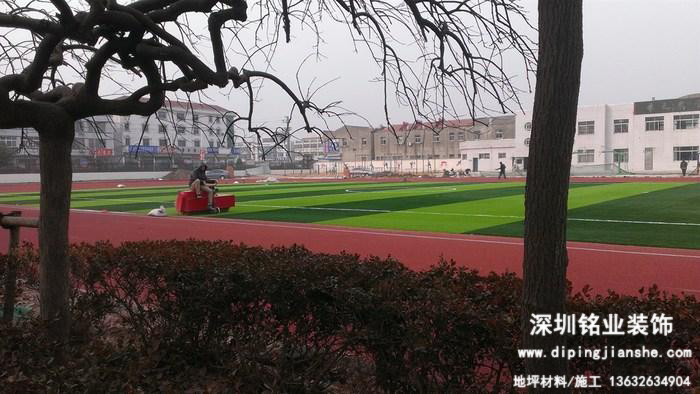

4、人造草坪鋪裝:
首先,工程測量及放樣。人造草坪鋪裝時在草坪未運入場地時,先檢查并驗收基礎工程,確?;A場地清潔度;若基礎場地有雜物,那么清理基礎場地,確保施工場地的清潔與施工質量。
其次,使用測量工具(如鋼尺卷),精準測量場地尺寸,將誤差控制在可容許范圍內;若是尺寸不合,則進行修改。之后場地測量精準或圖紙樣式完善后將原卷好的人造草坪鋪放整齊,不能保持原卷裝形態,一定要平鋪放好。
人造草坪粘接工藝施工流程。人工草皮粘接前需先修邊、將草坪兩邊修正干凈,不可有粗糙面,確保光滑;然后用涂膠刷在草坪底部涂膠,需控制膠水厚度,涂膠時要均勻,不可反復涂刷,以免出現脫落現象;粘合要在溫度與濕度等條件達標時進行粘接,粘接時要對準,不可有錯位現象。
此外,人工草坪無紡布鋪設時,排列方向要與人造草坪鋪設方向呈垂直角度,角度必須為90℃;無紡布與無紡布之間間隔空隙要小,盡可能緊密相靠。
再有就是加壓和固化,使用專用橡皮錘向粘結處捶打,使其牢固,固化時間一般為3天。人工草坪施工環境溫度控制在0-40℃為宜,禁止在雨雪天氣施工;涂膠粘合干燥時間控制在10—15分鐘為宜;草坪在固化期間需對其進行維護,以免曝曬、水浸和移動現象,確保草坪粘接達到最佳狀態。
石英砂鋪裝工藝流程:石英砂灌沙高度為草坪剩余高度10㎜以內,鋪撒速度要均勻,石英砂鋪設用積分法理念鋪裝,在鋪設時需保證平整度和控制石英砂填充量;橡膠顆粒注入同石英砂注入操作。
