竞彩分析/中文解说nba录像回放完整版/萨索洛vs博洛尼亚/足球提前兑现是跳车吗 - 英超转播

歡迎訪問深圳市銘業裝飾工程有限公司官方網站

透水混凝土特殊天氣施工應對方法

透水混凝土施工如遇特殊天氣,如:雨天、冷天、熱天等情況要作相應的應對方法...

u=2782519906,494688553&fm=214&gp=0

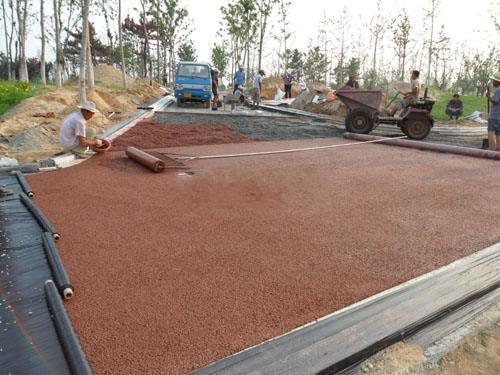

一、雨天施工

首先應做好防雨準備,現場的攪拌站、水泥堆放處、石料堆場以及倉庫應修建排水溝等必要的排水設施。雨天施工時,應在新鋪路面上準備足夠的防雨蓬、帆布和塑料布。施工中突遇陣雨時,應立即停止鋪筑路面,并用防雨蓬、帆布和塑料布覆蓋尚未硬化的路面。被雨中沖刷損壞嚴重的部位,應鏟除重鋪,再次施工前,應先排除積水,再進行攤鋪。


二、冬天施工

1、施工場地的準備工作

排除路基積水,對施工現場進行必要的修整,對已經上凍的路基進行開挖并裝車運走,用不含凍塊的砂石回填,消除現場施工用水造成的場地結冰現象。

2、攪拌站保溫

用彩條對攪拌站東西兩側進行全封閉遮擋,攪拌機棚前后臺的出入口做半封閉遮擋、棚內通暖?;炷涟韬纤捎秒姛峁芗訜?,液體外加劑存儲容器加保溫層防護。及時排除攪拌機清洗劑的污水,防止凍結,定期清理,保持污水管的暢通。

3、機具保溫

發電機、小型翻斗車更換防凍機油,每天施工結束后排除翻斗車水箱內的積水,防止冰凍。每次施工結束后,除對振動輥進行常規保養外,還需由專人清除輥子上的水跡,并在每次施工前進行檢查,保證施工順利進行。

4、路基處理

冬天施工需要刨除凍土,再拍松凍土,路基用不含凍塊的砂石進行回填,未上凍路基用塑料布進行覆蓋,防止上凍。

5、混凝土攪拌

混凝土冬天施工選用強度等級不低于42.5的普通硅酸鹽水泥,拌制混凝土所采用的骨料應清潔,不得含有凍塊及其他易凍裂物質,并采用早強型外加劑,冬天施工混凝土攪拌時間比常溫攪拌時間長,一般為4-5天。

6、混凝土運輸

結構層混凝土如采用商品混凝土,運輸中應采取保溫措施,結構層攤鋪完至面層混凝土運到前要及時覆蓋,面層混凝土拌合物出料后,應及時運到澆筑地墊,在運輸過程中,要注意防止混凝土熱量散失,表層凍結等現象。

7、混凝土澆筑

混凝土澆筑前應清除側模上的冰雪和污塊,對已完工的混凝土覆蓋塑料薄膜,并加蓋保溫層。

8、養護

混凝土養護選用蓄熱法,即一層塑料薄膜和二層草袋保溫,灑水養護在每日氣溫最高的時段進行,采用分段養護,即養護一段覆蓋一段,如遇大風或氣溫低于0℃時,禁止進行灑水養護。

9、混凝土拆模

混凝土模板拆除時間應根據透水混凝土的結構特點,自然氣溫和混凝土所達到的強度來確定,一般以緩拆為宜。拆除模板,混凝土強度也必須滿足要求,冬天拆除模板時,混凝土表面溫度和環境溫度只差不應超過20℃。在拆除模板過程中,如發現混凝土有凍害現象,應暫停拆卸,經處理后方可繼續拆卸,對已拆除模板的混凝土,要用保溫材料予以保護,施工中不得超載使用,嚴禁在路面堆放過量的建筑材料或機具。


三、夏天施工

透水混凝土屬于干硬性混凝土,高溫天氣水份蒸發較快,不利于施工,在氣溫超過25℃,應防止混凝土的溫度超過30℃,以免混凝土中水份蒸發過快,致使混凝土顆粒粘結松散,導致強度下降。夏季施工,通常需要在混凝土制備、運輸、攤鋪成型、養護等工序采取特殊措施,避免陽光照射,合理安排施工時間,避開高溫時段、盡量縮短施工時間,搭設臨時性的澤光擋風設備,避免混凝土遭到烈日暴曬,并降低混凝土表面的風速,減少水份蒸發,混凝土養護采用覆蓋灑水養護。


上一篇: 透水磚施工工藝要求

下一篇: 透水混凝土適用場合與功能優點
