簡單的來說塑膠跑道施工流程是:將甲組分、乙組分混合攪拌→加入催化劑→攪拌成粘稠膠料→加入圓桶攪拌機與黑膠粒攪拌均勻→用運料車運送到現場→攤鋪機鋪設底膠→噴涂表面防滑顆?!毓袒鷾y量畫線。下面將以一小學運動場塑膠跑道工程項目的施工過程作為本文的塑膠跑道施工方案的詳細分解介紹。
小學運動場塑膠跑道標準:

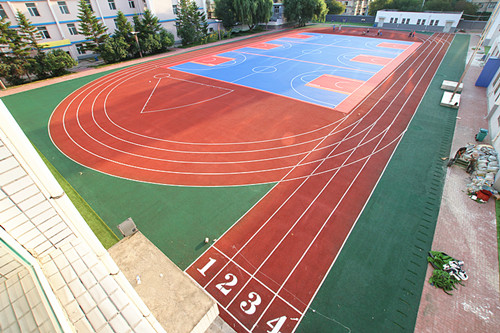

200米4道跑道,其彎道半徑16.7米,直道段長為46.8米,共4道,分道寬最小為1.22米,最大為1.25米,分道線寬5厘米,所有分道寬應相同。
其尺寸參數如下:
200米塑膠跑道田徑運動場的面積 這種半圓式 200 m跑道的田徑場的場地面積為 94m × 42m,設有 4條跑道,每條跑道寬 1.22m,場地四周留 1m 的余地。 直道長 =94-2(15+4.88+1)=52.24 (m) 直道調整后的長度 =52.24- (200.61-200)/2=51.935 (m) 彎道總長 =2×3.1416×15.30=96.13 (m) 周長 =2×51.935+96.13=200 (m)
小學運動場塑膠跑道施工流程、施工方法:
開工前的準備工作:
承包人駐地建設進場后抓緊進行項目經理部駐地建設及加工制作間的建設。項目經理部及施工隊的臨時住房在外租用房屋。所有施工設備均在開工后兩天內全部到達施工現場。
1、檢查場地基礎層平整度,對有凹凸部位進行平整,若場地基礎是水泥砼質則需先酸洗;
2、鋪設底膠,鋪設底膠前先將場地基礎清掃干凈,準備好施工工具:
a) 按照工藝要求測量并畫好施工線,
b) 鋪設時由場地一側開始,按場地寬度一次性刮膠,
c) 刮膠時力度均勻,及時對凹陷、凸起、露底處進行補膠或刮平,
d) 成膠后,對全場進行檢查,以保證面膠鋪設的厚度;
3、攤鋪面膠:
a)刮膠時盡量縮短每一桶膠液的間隔時間,使成膠速度均勻一致,
b)時刻觀察膠面厚度,厚度出現差異時要及時刮平,
c)刮面膠,在面膠未固化前,撒上紅顆粒,待其完全固化后,將多余面膠粒清掃干凈,
d)噴膠,確保顆粒不脫落;

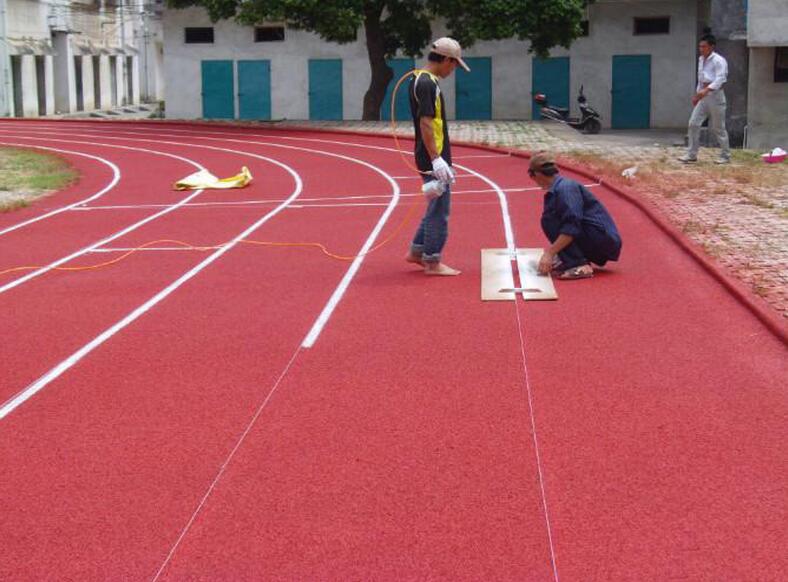

4、工藝線噴劃:按照現行的田徑場地設施標準測量出工藝線的位置,然后用聚氨酯漆噴刷。
塑膠跑道施工要點:
1、塑膠跑道分享坡度:橫向<1%(彎道8‰、直道5‰、半圓區5‰),縱向<1‰,跳高區<0.4%,表面應平坦光滑、排水暢通。
2、塑膠跑道分享平整度:平整度合格率在95%以上,3米直尺誤差3mm。
3、塑膠跑道分享定位: 為準確施工及畫線需要,應用牢固鮮明標志物標出跑道場地的四個半圓切線點和兩個圓心。
4、塑膠跑道分享排水:排水系統在大雨后二小時必需排出積水。在冰凍地區,瀝青層與碎石層之間最好加一層土工布緩沖層。沿排水溝槽的基礎應做特殊防水處理。
5、塑膠跑道分享強度和穩定性:基礎應具有一定的強度和穩定性,表面均勻堅實、無裂縫,無爛邊,接縫平直光滑。墊層壓實,密實度大于95%,在中型碾壓機壓過后,無顯著輪跡、浮土松散、波浪等現象。
塑膠跑道使用注意事項:
1、塑膠跑道鋪設完工后,須要7-10天后才能運用。
2、塑膠跑道在具有肯定排水設備的條件下,適應全天候運用。塑膠跑道作為運發動練習、競賽和學生靜止及健身錘煉之用,不適作其它用處;
3、防止害物資的凈化,常常維持干凈,防止猛烈的機械沖擊與磨擦,跑道上不準車輛行駛,堆壓重物和犀利之物等(規范跑鞋除外)。運發動必需穿專門的靜止鞋,釘子長度個別不超越7毫米,跳鞋個別不超越11毫米。若靜止鞋帶有較長的釘子時,則不許可在塑膠跑道上運用;
4、防止臨時荷重;
5、防止煙火并隔離熱源,防止接觸有機溶劑、化學藥品、煙蒂及其它火種、凈化物等。
6、應經用水噴淋清洗,清洗后膠面大批余水可用干布除去。沾上油污可用10%氨水或洗滌劑、洗衣粉擦洗干凈。
7、塑膠跑道邊沿應加掩護,不得恣意掀動,如發明道牙破壞、起泡景象應及時告訴施工單位進行修補。
